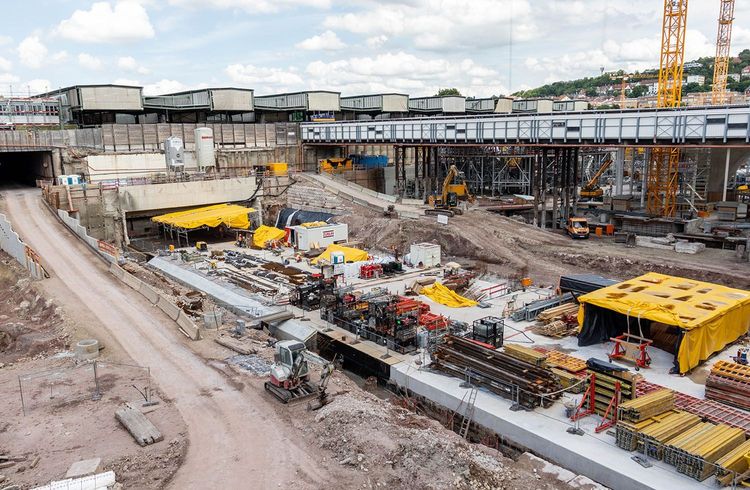

Stuttgart 21: Kostenexplosion und Verzögerungen
Rechtliche Auseinandersetzungen und technische Bedenken prägen das Großprojekt

Das Großprojekt Stuttgart 21, das ursprünglich als bahnbrechende Erneuerung des Schienennetzes im Südwesten Deutschlands angepriesen wurde, steht vor erheblichen finanziellen und logistischen Herausforderungen. Die Kosten für das Projekt haben sich seit den ersten Planungen in den 1990er Jahren vervierfacht, von ursprünglich zweieinhalb Milliarden Euro auf fast zehn Milliarden Euro. Dies hat zu erheblichen Bedenken und Kontroversen geführt, insbesondere hinsichtlich der Frage, wer für die enormen Mehrkosten aufkommen wird.
Günther Oettinger, der ehemalige Ministerpräsident von Baden-Württemberg, hatte das Projekt 2009 politisch vorangetrieben und der Bahn fast eine Milliarde Euro für den Bau zugesagt. Doch trotz dieser Zusage und der ursprünglichen Kostenschätzung von 4,5 Milliarden Euro hat das Projekt erhebliche Verzögerungen und Kostensteigerungen erlebt. Oettinger selbst räumte ein, dass man ursprünglich erwartet hatte, das Projekt bis 2015 oder 2016 abzuschließen. Nun, fast zehn Jahre später, sind diese Erwartungen weit von der Realität entfernt.
Die Debatte über die Finanzierung des Projekts hat zu rechtlichen Auseinandersetzungen geführt. Die Bahn hat gegen ihre politischen Partner, insbesondere das Land Baden-Württemberg, geklagt. Der Kern des Streits ist eine vage Klausel im Finanzierungsvertrag von 2009, die besagt, dass im Falle weiterer Kostensteigerungen Gespräche zwischen den Eisenbahn-Infrastruktur-Unternehmen und dem Land aufgenommen werden sollen. Da keine klare Regelung für solche Situationen besteht, wird erwartet, dass der Rechtsstreit sich über Jahre hinziehen und zusätzliche Millionen kosten wird.
Während die finanziellen und rechtlichen Fragen weiterhin ungeklärt sind, gibt es auch Bedenken hinsichtlich der Funktionsfähigkeit des neuen Bahnhofs. Kritiker, darunter der Verkehrswissenschaftler Heiner Monheim, argumentieren, dass der Bahnhof zu klein sei und nicht für die geplante Verkehrswende geeignet sei. Die Bahn hat bereits Pläne für den Bau weiterer Tunnel und zusätzliche Ausgaben angekündigt. Es gibt auch Bedenken hinsichtlich des neuen digitalen Sicherungssystems ETCS, das die Kapazität um 30 Prozent steigern soll. Berichte von Lokführern deuten darauf hin, dass es Probleme mit dem System gibt, die vor der Eröffnung von Stuttgart 21 behoben werden müssen.
Trotz der vielen Herausforderungen und Kritikpunkte hat die Bahn angekündigt, dass Stuttgart 21 im Dezember 2025 in Betrieb gehen wird. Es ist jedoch klar, dass zu diesem Zeitpunkt nicht alle Teile des Projekts abgeschlossen sein werden. Einige Abschnitte, wie der neue Flughafenbahnhof, werden noch in Arbeit sein, und wichtige Verbindungen, wie die Magistrale von Zürich nach Stuttgart, werden vorerst in einem Vorortbahnhof enden. Es bleibt abzuwarten, wie sich das Projekt in den kommenden Jahren entwickeln wird und welche Auswirkungen es auf die Region und ihre Bewohner haben wird.
